Werkzaamheden Noordwest 30 mrt 2026 t/m 12 mrt 2027

De gemeente richt een deel van plan Noordwest opnieuw in. Het gaat om de Baafjeslaan, Van Merlenlaan, Wentholtlaan en een deel van de De Wildtlaan. De werkzaamheden starten op 30 maart en duren naar verwachting tot maart 2027. Aannemer GP Groot infra voert het werk uit in 12 fasen.

Werkzaamheden per fase

De aannemer voert de werkzaamheden per fase of werkvak uit. Zo blijven de straten zoveel mogelijk bereikbaar. Bewoners ontvangen een brief met meer informatie per fase.

Afsluitingen

De werkzaamheden zijn verdeeld over 12 werkvakken. Tijdens de werkzaamheden zijn deze werkvakken afgesloten voor doorgaand verkeer:

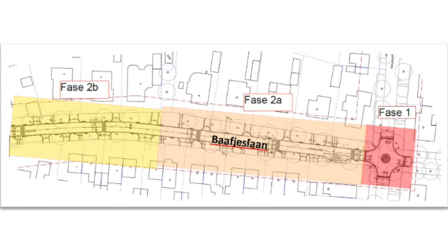

  • Werkvak 1 – 30 maart t/m 24 april
    Kruising Baafjeslaan met de Bayershoffweg.
  • Werkvak 2a – 13 april t/m 10 juli
    Baafjeslaan van kruising Bayershoffweg tot huisnummer 9. Vanaf 11 mei kan er al over korrelbaan gereden worden.
  • Werkvak 2b – 7 mei t/m 10 juli
    Baafjeslaan van huisnummer 9 tot kruising met de Van Vladerackenlaan.

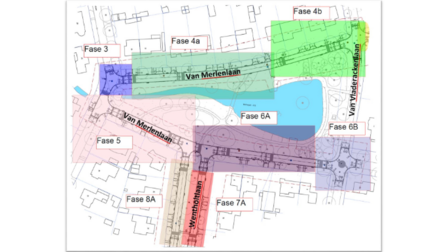

  • Werkvak 3 – 10 augustus t/m 9 oktober
    Kruising Fontein Verschuirlaan met de Van Merlenlaan.
  • Werkvak 4a – 10 augustus t/m 9 oktober
    Kruising Fontein Verschuirlaan t/m Van Merlenlaan huisnummer 7. Vanaf 24 augustus kan er al over korrelbaan gereden worden.
  • Werkvak 4b – 21 september t/m 12 oktober
    Van Merlenlaan huisnummer 7 t/m de kruising met de Van Vladerackenlaan.
  • Werkvak 5 – 12 oktober t/m 4 november
    Kruising Fontein Verschuirlaan met de Van Merlenlaan tot Wentholtlaan.
  • Werkvak 6a – 21 oktober t/m 30 november
    Van Merlenlaan vanaf kruising met Van Vladerackenlaan tot 2e kruising met Wentholtlaan.
  • Werkvak 6b– 4 november t/m 30 november
    Kruising Van Vladerackenlaan en Van Merlenlaan.
  • Werkvak 7a – 16 november t/m 15 januari
    Wentholtlaan vanaf kruising Van Merlenlaan tot huisnummer 7. Vanaf 3 december kan er al over korrelbaan gereden worden.
  • Werkvak 7b – 26 november t/m 15 januari
    Wentholtlaan vanaf huisnummer 7 tot de kruising met de Wildtlaan.

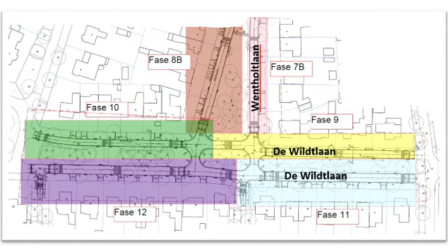

  • Werkvak 8a – 11 januari t/m 19 februari
    Wentholtlaan vanaf de kruising met Van Merlenlaan tot huisnummer 10. Vanaf 27 januari kan er al over korrelbaan gereden worden.
  • Werkvak 8b – 20 januari t/m 19 februari
    Wentholtlaan vanaf huisnummer 7 tot aan de kruising van de Wildtlaan.
  • Werkvak 9 – 8 februari t/m 12 maart
    De Wildtlaan vanaf de kruising met de Van Vladerackenlaan t/m de 1e kruising met de Wentholtlaan, onevenzijde.
  • Werkvak 10 – 8 maart t/m 19 maart
    De Wildtlaan vanaf de 2e kruising met de Wentholtlaan tot aan de kruising met Fontein Verschuirlaan, onevenzijde.
  • Werkvak 11 – 24 augustus t/m 18 september
    De Wildtlaan vanaf de kruising met de Van Vladerackenlaan t/m de 1e kruising met de Wentholtlaan, evenzijde.
  • Werkvak 12 –  9 november t/m 4 december
    De Wildtlaan vanaf huisnummer 22 tot aan de kruising met de Fontein Verschuirlaan, evenzijde.

Omleidingsroutes

Er komen geen omleidingsroutes. De werkzaamheden zijn in rustige woonstraten waar vooral bestemmingsverkeer rijdt.

Overlast beperken

Werkzaamheden van deze omvang brengen altijd overlast met zich mee. Wij doen er alles aan om de overlast voor iedereen zoveel mogelijk te beperken. Wij vragen u om uw medewerking en begrip.

Meer informatie

Meer informatie over het project en het definitieve ontwerp, vindt u op de projectpagina herinrichting Noordwest.

Contact

Heeft u vragen over de werkzaamheden dan kunt u contact opnemen met de uitvoerder van GP Groot Infra:

Heeft u algemene vragen over het project, neem contact op met de toezichthouder van de gemeente:
